奈良県葛城市加守 H様邸(注文建築)ZEH住宅
2024.04.26

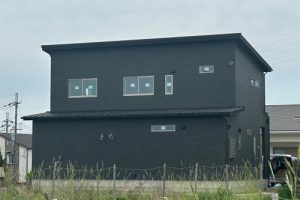

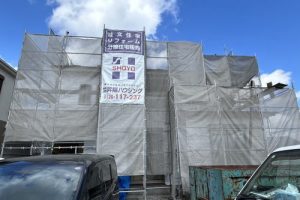

足場が解体されました。外壁・屋根ともにオールブラックでとても重厚感があります!
2024.04.20

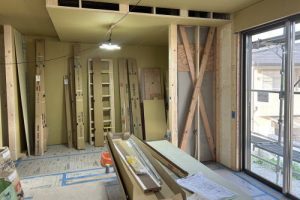

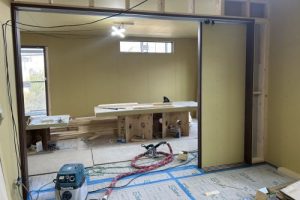

廻り縁、巾木を取り付けています。大工さんの工事も残りわずかです。
2024.04.11

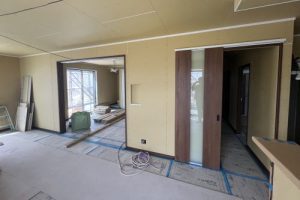

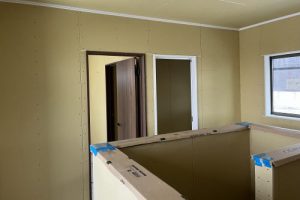

大工さんの工事も終盤に差し掛かっています。
2024.04.01

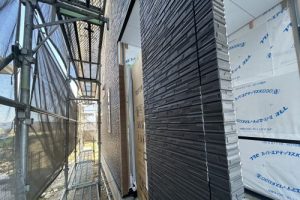

サイディングが貼り終わっています。
建具枠が取り付けられています。
2024.03.29

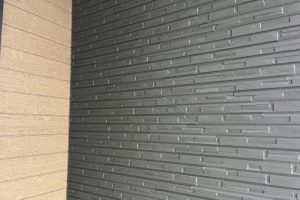

2種類のサイディングを貼り分けています。

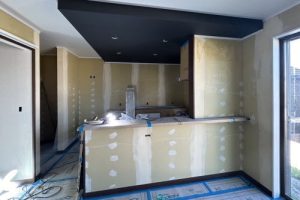

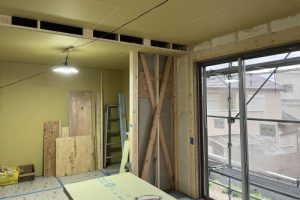

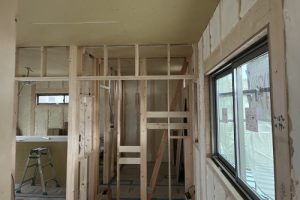

プラスターボードを貼っています。階段はかけ終わりました。
2024.03.22

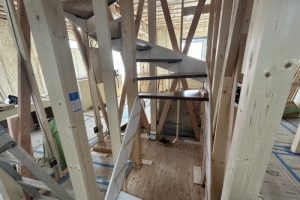

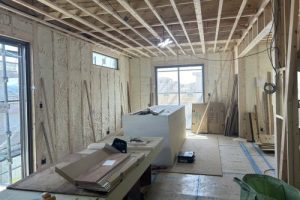

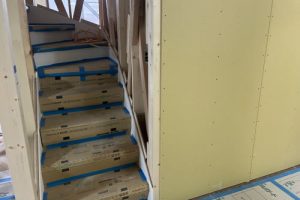

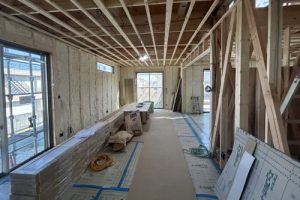

階段をかけています。大工さんの工事が続きます。

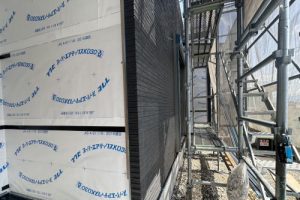

外部はサイディングの工事が続きます。
2024.03.20

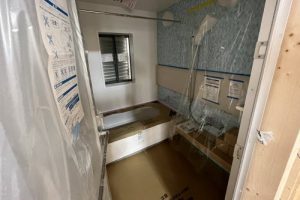

ユニットバスが設置されました。
2024.03.16

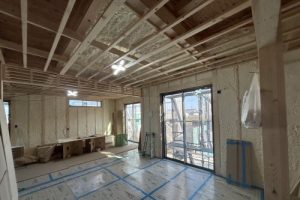

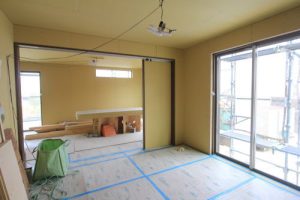

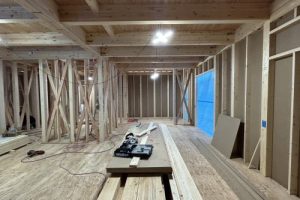

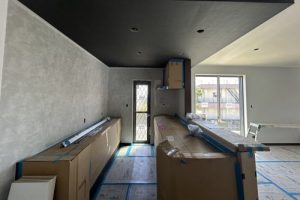

吹付断熱が施され、フローリングも貼っています。
外部はサイディングの施工中です。

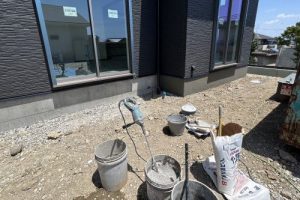

2024.03.03

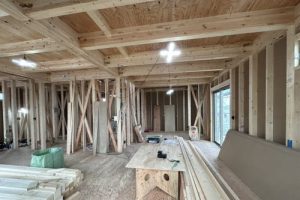

電気配線工事のお打合せを施主様と現場で行いました。
2024.03.01

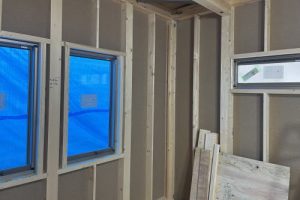

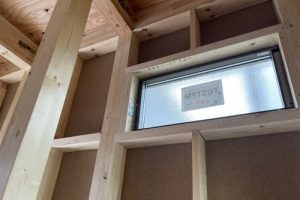

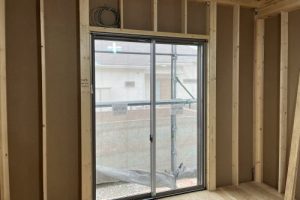

窓や掃き出し窓が取り付けられています。
2024.02.26

構造用パーティクルボード(ノボパン)を貼っています。
2024.02.24

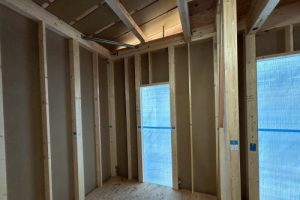

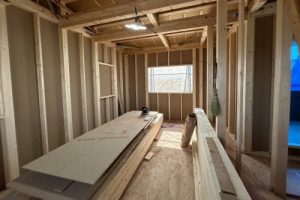

耐震金物が取り付けられました。

外観です。
2024.02.20

無事に上棟できました!御幣も飾り付けています。
2024.02.19

上棟が始まりました!棟梁をはじめ、大勢の大工さんで一気に棟を上げていきます!
2024.02.13

基礎パッキンを取り付け土台伏せ工事をしています。
2024.02.12

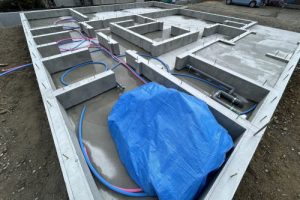

基礎配管工事をしています。
2024.02.01

コンクリートがしっかりと乾燥したら型枠を外します。

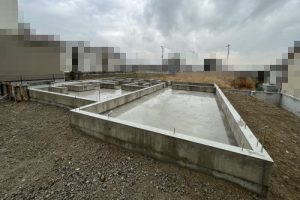

基礎の完成です♪
2024.01.30
基礎立ち上がり部分にコンクリートを打ち、養生で覆っています。
2024.01.26
基礎立ち上がり部分にコンクリートを打設するための型枠を組んでいきます。
2024.01.23

基礎配筋工事が完了です。
2024.01.19

基礎配筋工事をしています。
2024.01.16

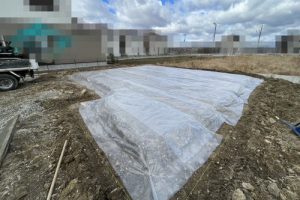

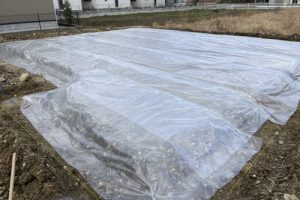

地中からの湿気を基礎に伝わらないようにするために防湿シートを張っています。

2024.01.12

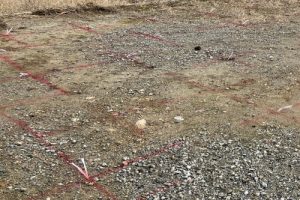

地盤改良工事が始まりました。
